Planlegge skreddersydd laftebygg: komplett guide
TL;DR:
- God planlegging er avgjørende for å unngå kostnadssprekker, forsinkelser og tekniske feil i skreddersydde laftebygg.
- Nødvendige forberedelser inkluderer tidlig beslutningstaking, tomtevalg, regulering og grunnarbeid, gjerne med flere måneders god tid.
Å planlegge skreddersydd laftebygg er ikke bare et spørsmål om å velge riktig tømmerdimensjon. Det handler om å unngå kostnadssprekker på hundretusener av kroner, forsinkelser som skyver ferdigstillelse et helt år frem i tid, og tekniske feil som viser seg først etter første vinter. Denne guiden tar deg gjennom hele prosessen, fra de første forberedelsene og valg av finsk tre, til montering, setningshåndtering og langsiktig vedlikehold. Følger du stegene her, går du inn i prosjektet med åpne øyne.
Innholdsfortegnelse
- Nødvendige forberedelser for et skreddersydd laftebygg
- Velge og bestille laftebyggesett fra finske leverandører
- Planlegge byggesøknad og gjennomføre grunnarbeid i Finland
- Konstruksjon og montering av laftebygg i Finland
- Sluttfase, oppfølging og vedlikehold av skreddersydd laftebygg
- Derfor er grundig planlegging den viktigste suksessfaktoren for skreddersydd laftebygg i Finland
- Finn skreddersydde laftebygg med høykvalitets finsk tre hos Huvila Seppälä
- Ofte stilte spørsmål om planlegging av skreddersydd laftebygg
Viktige Funn
| Punkt | Detaljer |
|---|---|
| Lang planleggingstid | Et skreddersydd laftebygg tar typisk 24-30 måneder fra planlegging til ferdig resultat. |
| Velg riktig tresort | Finsk furu med spesifikke dimensjoner sikrer holdbarhet og god isolasjon i laftebygg. |
| Bestill byggesett tidlig | Produksjon kan ta 3-12 måneder og er ofte prosjektets flaskehals. |
| Planlegg byggesøknad nøye | God dokumentasjon og tidlig innsending forenkler kommunal behandling og unngår forsinkelser. |
| Følg opp setning | Veggene setter seg 30-50 mm per meter vegghøyde, noe som krever justeringer og vedlikehold i flere år. |

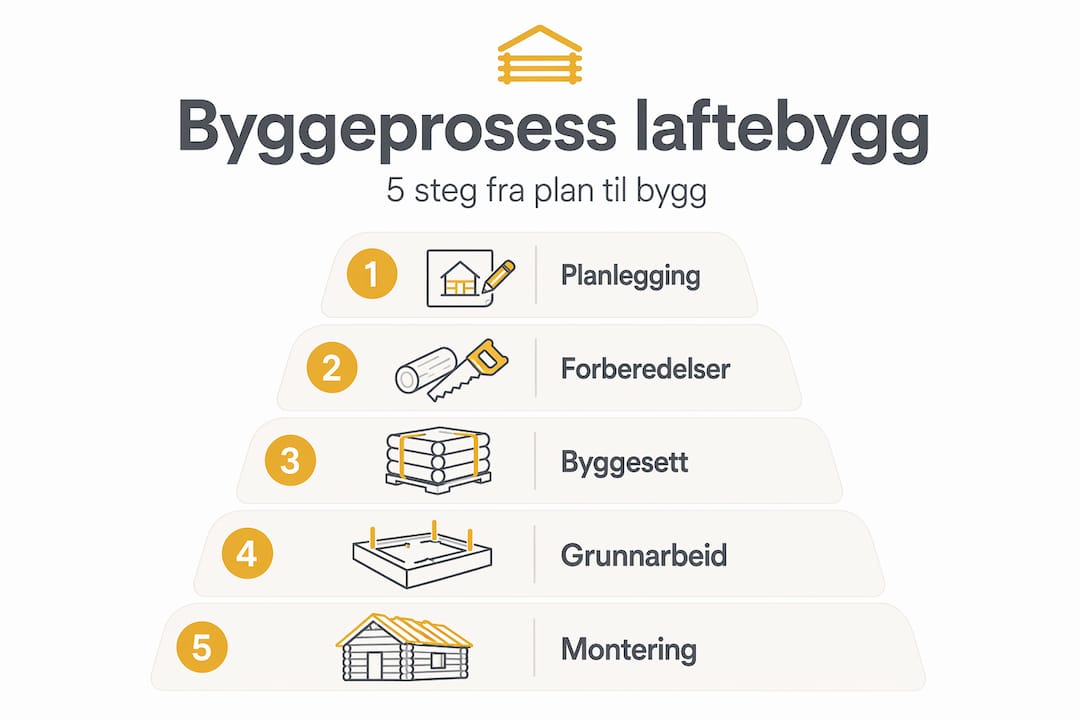

Nødvendige forberedelser for et skreddersydd laftebygg
Etter å ha forstått behovet for planlegging, ser vi nå på de kritiske forberedelsene før byggestart. Dette er fasen der de fleste byggherrer undervurderer tidsbruken, og der de fleste kostnadssprekkene faktisk oppstår.
Et komplett lafteprosjekt tar 24 til 30 måneder fra planlegging til ferdigstillelse, og produksjonstiden på selve laftebyggesettet er ofte det lengste enkeltsteget. Det betyr at du ikke har råd til å vente med forberedelsene til alt annet er klart.
Start med å lage en strukturert ønskeliste. Del den inn i tre kategorier:
- Må ha: Antall soverom, bad, inngang, isolasjonsnivå
- Bør ha: Terrasse, carport, spesifikke vindusløsninger
- Fint å ha: Anneks, badstue, spesialtilpassede detaljer
Denne inndelingen gjør det enklere å holde budsjettet i tømmene når leverandørens prisliste møter virkeligheten.
Tomtevalg og regulering i Finland
Tomtevurdering er ikke bare et spørsmål om utsikt og beliggenhet. I Finland varierer reguleringsbestemmelsene mellom kommuner, og noen områder har strenge krav til byggevolum, byggehøyde og avstand til nabogrense. Sjekk alltid reguleringsplanen (asemakaava eller yleiskaava) hos kommunen før du binder deg til en tomt.
Proffetips: Sett av minst fire til seks uker til den innledende forberedelse til byggeprosjekt, inkludert bankdialog og tomteanalyse. De fleste undervurderer denne fasen med minst 50 prosent.
| Forberedelsesoppgave | Anbefalt tidspunkt | Estimert tidsbruk |
|---|---|---|
| Ønskeliste og kravspesifikasjon | Måned 1 | 1-2 uker |
| Tomtevalg og reguleringssjekk | Måned 1-2 | 2-4 uker |
| Bankavklaring og finansiering | Måned 2 | 2-3 uker |
| Arkitekttegninger | Måned 2-4 | 4-10 uker |
| Valg av lafteleverandør | Måned 3-5 | 3-6 uker |
Start bankdialogen tidlig. Ikke vent til tegningene er ferdige. Banker i Finland krever ofte detaljerte kostnadsoverslag og forsikringsdokumentasjon, og mange byggherrer opplever å måtte justere prosjektomfanget etter budsjettkartleggingen. Det er langt billigere å kutte en terrasse i planfasen enn etter at tømmeret er hugget.
Velge og bestille laftebyggesett fra finske leverandører
Når du har fastlagt grunnlaget, bør du nå fokusere på valg og bestilling av laftebyggesettet. Dette er avgjørelsen som i størst grad påvirker sluttresultatets kvalitet, levetid og totalbudsjett.
Finske leverandører leverer byggesett i svært varierende kvalitetsnivåer. Finske byggesett koster mellom 12 000 og 20 000 kroner per kvadratmeter, med leveringstid på 8 til 16 uker. Prisspranget er stort, og det gjenspeiler reelle forskjeller i tømmerkvalitet, nøyaktighet i maskinering og innholdet i leveransebeskrivelsen.
| Kriterium | Hva du bør se etter | Rødt flagg |
|---|---|---|
| Tømmerdimensjon | Minst 200 mm for god isolasjonsverdi | Under 150 mm uten tilleggsisolasjon |
| Tresort | Furu eller gran, tørket til under 20 % fuktighet | Ikke-spesifisert fuktinnhold |
| Leveransebeskrivelse | Spesifisert per komponent | Pakkepriser uten innholdsdetaljer |
| Garantier | Skriftlig produkt- og levetidsgaranti | Muntlige løfter uten dokumentasjon |
| Referanseprosjekter | Tilgjengelige og besøkbare | Kun bilder, ingen adresser |
Loggdimensjoner og tresort
For finsk klima anbefaler vi minst 230 mm rund eller rettvinklet laftetømmer. Tykkere tømmer gir bedre termisk masse, noe som er direkte relevant for finske vintre. Gran har lavere kvistfrekvens og er lettere å bearbeide, mens furu er tettere og mer motstandsdyktig mot fuktighet nær bakken.
Proffetips: Be alltid om en detaljert leveransebeskrivelse før signering. Mange lavpris-byggesett inkluderer ikke vinduskarmer, dørblad, tak eller taktekking i prisen. Les planlegge tømmerhytte for en grundig sjekkliste over hva som bør inngå i leveransen.
Fraktkostnader til Finland er et punkt mange glemmer å budsjettere for. Et komplett tømmerhussett veier mellom 15 og 40 tonn avhengig av størrelse, og fraktkostnader kan utgjøre 30 000 til 80 000 kroner avhengig av transportavstand og logistikkløsning. Bestill tidlig, og avklar alltid hvem som bærer risikoen ved forsinkelse.
Planlegge byggesøknad og gjennomføre grunnarbeid i Finland
Etter kjøp av byggesett må du sikre deg nødvendige tillatelser og forberede grunnarbeid. I Finland skiller prosessen seg noe fra norsk praksis, og det lønner seg å kjenne til de lokale rutinene.
Byggesøknadsbehandling tar 3 til 12 uker, med mulighet for forlengelse ved dispensasjoner. Starter du denne prosessen for sent, risikerer du at laftebyggesettet ankommer tomten mens du fremdeles venter på tillatelse, og da begynner tømmeret å ta opp fuktighet fra bakken.
Steg-for-steg byggesøknadsprosess
- Samle komplett tegningsunderlag inkludert situasjonsplan, plantegning, fasadetegninger og snitt
- Send nabovarsel i god tid, minimum fire uker før planlagt innsending
- Lever søknaden til kommunen med alle vedlegg samlet i én innsending
- Følg opp med saksbehandler etter to uker for å bekrefte at søknaden er komplett
- Motta godkjenning og bestill startmøte med kommunens byggeansvarlig

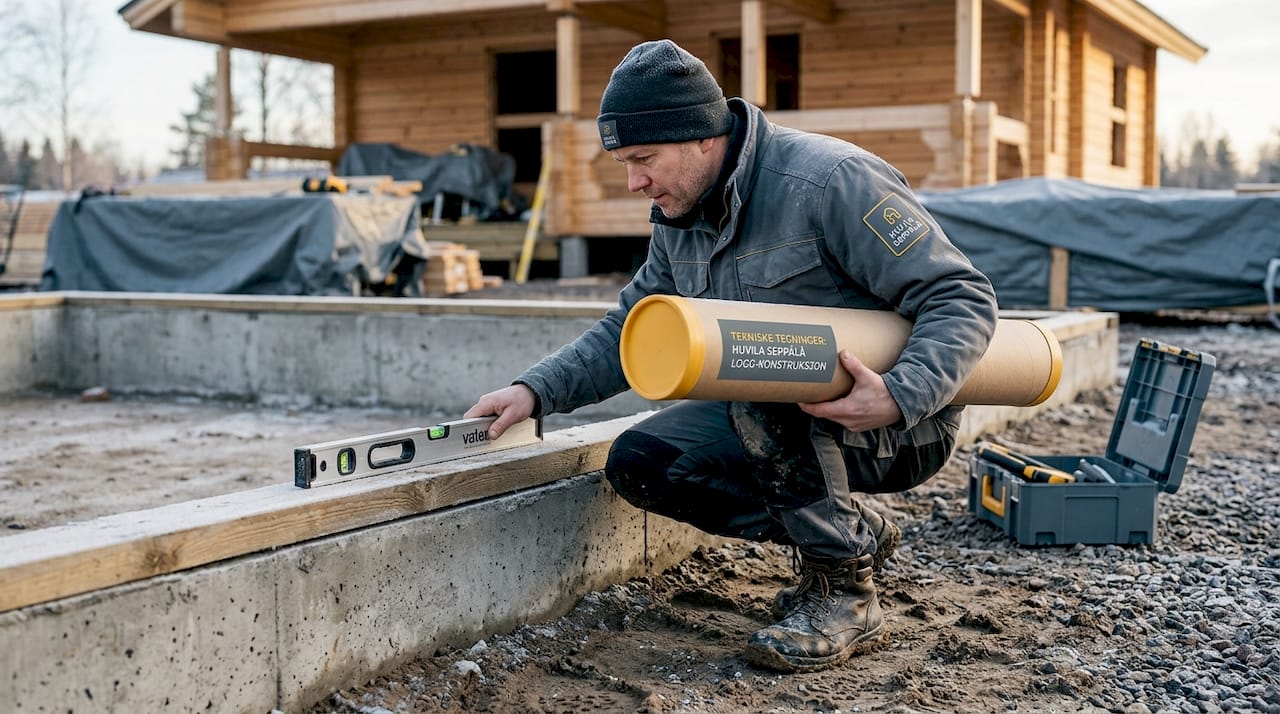

Grunnarbeid i Finland: sesongavhengigheter
Grunnarbeid gjøres best mellom mai og oktober. Nordfinske områder kan ha telefare langt inn i mai, og høstregnet i september og oktober kan gjøre gravearbeid vanskelig. Plasser grunnarbeidet midt i vinduet, ideelt juni til august.
- Kartlegg vei, vann, avløp og strømtilkobling tidlig
- Sjekk grunnforhold med geoteknisk rapport, særlig på leirholdig eller myrlendt grunn
- Avklar byggesøknad i Finland med kommunen og sett av tidsbuffer på minst fire ekstra uker
Planlegg aldri grunnarbeid uten en godkjent byggesøknad i hånden. Finsk byggelov krever godkjenning før spaden settes i jorda, og brudd på dette kan medføre pålegg om riving.
Konstruksjon og montering av laftebygg i Finland
Når grunnarbeidet er klart, starter selve byggingen og monteringen av laftebygget. Her er lafteteknikk for nybygg avgjørende. Feil i denne fasen er langt dyrere å rette opp enn feil i planleggingsfasen.
Det viktigste tekniske punktet er setning. Laftvegger setter seg med 30 til 50 mm per meter vegghøyde de første 12 månedene. For en typisk 2,6 meter høy vegg betyr det 78 til 130 mm vertikal bevegelse, og dette må planlegges inn i alle konstruksjonsdetaljer.
| Element | Krav til settingsrom | Anbefalt løsning |
|---|---|---|
| Vinduskarmer | 50-80 mm over karm | Settekasse i tre med justerbar fjær |
| Dørkarmer | 50-80 mm over karm | Settekasse med komprimerbar tetning |
| Innvendige vegger | 30-50 mm i topp | Justerbar skruforbindelse |
| Installasjonsdukter | Ovalt gjennomføringshull | Runde rør i ovalt hull med slakk |
Nøkkelpunkter under montering
- Novhugging (hjørneskjøtene i laftet) må utføres med presisjon. Sett av god tid til dette arbeidet, og bruk erfarne montører
- Syllstokk er den mest utsatte komponenten. Bruk impregnert tømmer eller malm-furu, og legg alltid en fuktsperre mellom fundament og syllstokk
- Fundamenthøyde skal være minst 300 mm over bakkenivå for å unngå snøoppsamling og fuktpåvirkning
- Taktekkingen i Finland bør tåle snølast på minimum 2,0 til 3,5 kN/m² avhengig av region
Proffetips: Koble inn rørlegger og elektriker allerede i tegningsfasen av bygge laftehytte prosess. Installasjoner i laftvegger krever egne gjennomføringer med setningsrom, og dette må planlegges inn i tegningene. Det er ikke noe du improviserer på byggemøtet.
Sluttfase, oppfølging og vedlikehold av skreddersydd laftebygg
Etter at bygget er reist, starter en viktig fase med oppfølging, justering og vedlikehold. Mange byggherrer tror at jobben er ferdig når nøkkelen er i hånden. Det er den ikke.
Vegger setter seg 72 til 120 mm de første 2 til 3 årene, og dette krever aktiv oppfølging. Vinduer og dører må justeres, og tetning må etterkontrolleres.
Plan for de første tre årene
- Etter 3 måneder: Første gjennomgang av settekasser og tetningslister
- Etter 6 måneder: Kontroll av vinduer og dørers funksjon, sjekk fugemasse
- Etter 12 måneder: Gjennomgang med entreprenør, juster alle settekasser, kontroller yttertaket
- Etter 24 måneder: Andre store justeringsrunde, kontroller syllstokk og grunn
- Etter 36 måneder: Avsluttende setningskontroll, mal og impregnér etter behov
Vedlikeholdspunkter
- Behandle utvendige treflatene med linoljemaling eller pigmentert trebehandling hvert 5. til 8. år
- Bruk aldri PU-skum (polyuretan) i settingsrom. Det er ikke fleksibelt og vil sprekke
- Bruk komprimerbar tetningsmasse (slik som impregnert polyetylenskinne) i alle settingsfuger
- Kontroller takrenner, nedløp og beslag hvert år for ispropper og bladopphoping
Proffetips: Dokumentér alle settekasser og gjennomføringer med foto umiddelbart etter montering. Når veggen er kleddd, er det umulig å se hva som er bak. En god bildeserie med målskisse er gull verdt ved oppfølging av byggeprosjekt og vedlikehold 10 år frem i tid.
Noe vedlikehold krever fagkompetanse. Spesielt gjelder dette takarbeid, innblåsning av tilleggsisolasjon og reparasjon av setningsskader i bærende konstruksjoner. Ikke forsøk dette uten riktig kompetanse og forsikringsdekning.
Derfor er grundig planlegging den viktigste suksessfaktoren for skreddersydd laftebygg i Finland
Her er noe de fleste byggeveiledninger ikke sier direkte: de fleste prosjektfeilene som avdekkes under bygging, ble skapt i planleggingsfasen. Ikke under bygging.
Vi har sett prosjekter der rørlegger og elektriker ble koblet inn etter at tømmeret var reist. Resultatet var gjennomboringer som skadet bærende konstruksjoner, og kostnadene for omarbeid oversteg 150 000 kroner. Eksperter anbefaler å planlegge alt fra tømmerdetaljer til installasjoner tidlig, nettopp for å unngå slike situasjoner.
Den vanligste misforståelsen er at skreddersydd laftebygg design betyr at du kan bestemme deg underveis. Det er det motsatte som er sant. Jo mer skreddersydd, jo mer krevende er det å endre noe etter at produksjonen har startet. Et unikt hjørneutforming, et spesialtilpasset baderom i kjelleretasje eller en gjennomgående verandabjelke, alt dette er beslutninger som må tas før tømmerstokken treffer sagbladet.
Det vi anbefaler etter over 65 år med finsk tømmerhåndverk, er å bruke minst 20 prosent av den totale prosjekttiden på planlegging før byggestart. For et 24 måneder langt prosjekt er det nesten fem måneder med forberedelse, tegninger, budsjett og leverandøravklaringer. Det høres mye ut. Men prosjekter som gjør nettopp dette, holder budsjett, holder tidsplan og produserer bygg som eieren er stolt av i generasjoner.
Besøk referanseprosjekter fra din valgte leverandør. Ikke bare se på bilder. Gå inn i bygget, kjenn på overflater, spør eieren om prosessen og hva de ville gjort annerledes. Det er mer verdifull informasjon enn noe prospekt kan gi deg. Rådgivning for laftebygg fra noen som har gjort det selv, er uvurderlig.
Effektiv planlegging er ikke en administrativ øvelse. Det er den eneste måten å sikre at din visjon faktisk blir realisert i tre, takt og takt med finsk byggeskikk.
Finn skreddersydde laftebygg med høykvalitets finsk tre hos Huvila Seppälä
Du har nå det grunnlaget du trenger for å gå inn i et lafteprosjekt med åpne øyne. Det neste steget er å finne en partner som kan levere på det du planlegger.
Huvila Seppälä har produsert tilpassede laftebygg av finsk tre i over 65 år. Selskapet tilbyr finsk håndverk i tømmerbygg fra boliger og hytter til badstuer og villas, alt bygget etter dine egne tegninger uten skjulte kostnader. Trenger du hjelp med modulbaserte løsninger, har de moderne modulløsninger i tømmerbygg tilpasset det finske klimaet. De guider deg også gjennom byggesøknader for tømmerhus i Finland og sikrer at prosjektet starter på riktig grunn. Ta kontakt for et uforpliktende tilbud basert på dine egne planer.
Ofte stilte spørsmål om planlegging av skreddersydd laftebygg
Hvor lang tid tar det vanligvis å bygge et skreddersydd laftebygg?
Et vanlig prosjekt tar 24 til 30 måneder fra start til ferdigstillelse, hvor produksjon av laftebyggesettet ofte er den lengste tidsfaktoren.
Hva bør jeg inkludere i forespørsel til laftebyggprodusenter?
Vær tydelig på tresort, tømmerdimensjoner, type not og innholdet i leveransen. Spesifiser timbermål og leveringsomfang skriftlig, og bruk alltid standardkontrakter med milepæler og garantiordninger.
Hvor mye koster et laftebyggesett fra finske leverandører?
Prisene ligger mellom 12 000 og 20 000 kroner per kvadratmeter, med leveringstid på 8 til 16 uker avhengig av leverandør og kompleksitet.
Hvordan håndterer man setning og justeringer i laftebygg etter ferdigstillelse?
Setningen er 30 til 50 mm per meter vegghøyde og krever justering av vinduer, dører og tetting de første 1 til 3 årene, med jevnlige kontroller hvert halvår.
Hva bør man vite om byggesøknader for laftebygg i Finland?
Behandling tar vanligvis 3 til 12 uker, men dispensasjoner kan forlenge prosessen med flere uker. Komplett dokumentasjon levert i én innsending er den sikreste måten å unngå forsinkelser.
Anbefaling
- Hvordan designe egen hytte med finsk tre – komplett guide – Hirsitalot, pihasaunat ja piharakennukset kotimaisesta hirrestä
- Bygge din egen tømmerhytte: komplett guide til drømmehytta – Hirsitalot, pihasaunat ja piharakennukset kotimaisesta hirrestä
- Slik planlegger du tømmerhytte for skreddersydd resultat – Hirsitalot, pihasaunat ja piharakennukset kotimaisesta hirrestä
