Trinn for trinn tømmerhus: 30% Raskere Bygging 2026

Å bygge et tømmerhus i Finland kan føles overveldende når du ikke vet hvor du skal starte. Mange fritidshuseiere opplever forsinkelser og uventede kostnader fordi prosessen virker uklar. Denne guiden gir deg en strukturert tilnærming som sikrer kontroll, gjennomsiktighet og kvalitet fra første dag.

Innholdsfortegnelse

Viktige punkter å huske

Punkt Detaljer
Tillatelser og finansiering Byggetillatelse og avklart finansiering er lovpålagt før byggestart
Finsk tømmer Naturlig isolasjon og holdbarhet gjør finsk gran og furu ideelt for kaldt klima
Strukturert byggeprosess Trinnvis tilnærming reduserer overraskelser og forkorter leveringstiden
Transparent prising Åpen kostnadsstruktur eliminerer skjulte utgifter og gir budsjettsikkerhet
Skreddersøm Tilpasning til dine tegninger uten kompromisser på kvalitet eller tid

Forberedelser: Tillatelser, finansiering og arkitekttegninger

Før du kan starte byggingen, må du sikre tre kritiske elementer som legger grunnlaget for suksess. Alle permanente tømmerkonstruksjoner krever byggetillatelse i Finland, og uten denne tillatelsen risikerer du bøter og nedrivingspålegg. Søknadsprosessen kan ta flere uker eller måneder, så start tidlig.

Finansieringen må være på plass før du bestiller materialer eller ansetter håndverkere. Banker krever vanligvis detaljerte byggetegninger og kostnadsoverslag før de godkjenner lån. Uten sikret finansiering stopper prosjektet før det har begynt.

Profesjonelle arkitekttegninger er ikke bare et krav fra kommunen, de sikrer også at designet ditt oppfyller alle tekniske standarder. En erfaren arkitekt hjelper deg med å unngå kostsomme feil senere i prosessen. God dokumentasjon forkorter ventetiden for godkjenning betydelig.

Tidlig dialog med din lokale kommune kan forhindre mange vanlige søknadsproblemer. Mange kommuner tilbyr veiledningsmøter der du får konkrete råd om hva som kreves for ditt spesifikke prosjekt. Dette sparer tid og frustrasjon.

Det er viktig å huske følgende ved forberedelse:

  • Innhent byggetillatelse minimum 8 uker før planlagt byggestart
  • Sikre finansiering med bindende tilbud fra bank eller långiver
  • Bestill arkitekttegninger fra lisensiert profesjonell minst 3 måneder før byggestart
  • Gjennomfør forhåndssamtale med kommunen for å avklare krav og forventninger
  • Dokumenter alle godkjenninger og kommunikasjon systematisk for referanse

God forberedelse gir deg viktigheten av byggetillatelse og kontroll over hele prosessen. Når disse elementene er på plass, kan byggingen starte uten unødvendige avbrudd.

Materialvalg: Bruk av finsk tømmer for holdbarhet og isolasjon

Valg av riktig tømmer påvirker både byggets levetid og energieffektivitet dramatisk. Finsk gran og furu gir naturlig isolasjon med lave U-verdier og er miljøvennlige sammenlignet med importert treverk fra mildere klimasoner. Trær som vokser sakte i kalde forhold utvikler tettere årsringer og høyere densitet, noe som gjør dem langt sterkere.

Detaljbilde som viser den unike strukturen og kvaliteten på finsk tømmer

Finsk tømmer krever mindre ekstra isolasjon enn alternativene, noe som sparer både penger og tid. Et tømmerhus bygget med finsk tre kan oppnå energiklasse A eller B uten omfattende tilleggsisolering. Naturlig harpiks i finske treslag beskytter mot råte og insektskader langt bedre enn behandlet importtømmer.

Miljømessig gir finsk treverk betydelige fordeler. Skogbruket i Finland følger strenge bærekraftige standarder som sikrer langsiktig bevaring av skogressurser. Trærne vokser langsomt, men skogene forvaltes slik at avvirkning aldri overstiger tilveksten.

De estetiske kvalitetene ved finsk gran og furu er vanskelige å matche. Lys farge, fine teksturer og naturlig duft skaper en varm atmosfære som industrielt behandlet tre aldri kan oppnå. Den

tradisjonell finsk tømmerhusbygging viser hvordan disse materialene brukes mest effektivt.

Proffetips: Velg tømmer som er hogget på vinteren når sevjebevegelsen er minimal. Vintertømmer inneholder mindre fuktighet og tørker jevnere, noe som reduserer sprekker og vridning betraktelig.

Ved materialvalg bør du vurdere:

  • Velg finsk gran for innvendige vegger og tak på grunn av dens lyse farge og fine tekstur
  • Bruk finsk furu til ytterstrukturer der høyere harpiksnivå gir ekstra beskyttelse
  • Sikre at alt tømmer er kammerlagret til 18 til 20 prosent fuktighet før bruk
  • Foretrekk materialer med dokumentert opprinnelse fra sertifiserte finske skoger
  • Undersøk tømmerets årringstruktur for å verifisere vekstforhold og kvalitet

De fordeler med finsk tømmer strekker seg langt utover byggefasen. Dette er en investering i et bygg som vil vare i generasjoner med minimal vedlikehold.

Byggeprosess: Steg-for-steg konstruksjon av tømmerhus

En systematisk byggeprosess sikrer kvalitet, effektivitet og forutsigbare resultater. Den tradisjonelle trinnvise byggemetoden består av grunnarbeid, rammebygging, konstruksjon av loggvegger, taklegging, vinduer og dører og ferdigstilling av interiør, og hver fase må fullføres korrekt før neste kan starte.

Moderne prefabrikkerte komponenter kan forkorte byggetiden med opptil 40 prosent sammenlignet med tradisjonell oppbygging på stedet. Veggseksjoner, takstolsystemer og vinduspakker produseres i kontrollerte fabrikkmiljøer med høyere presisjon. Dette reduserer både feil og materialsvinn dramatisk.

Hver fase krever spesifikk kompetanse og verktøy. Å hoppe over trinn eller ta snarveier kompromitterer hele byggets strukturelle integritet. God prosjektledelse koordinerer alle fag slik at riktig kompetanse er tilgjengelig når det trengs.

Sikkerhet må prioriteres gjennom hele byggeperioden. Alle som arbeider på stedet må ha nødvendig opplæring og bruke riktig verneutstyr. Regelmessige sikkerhetsinspeksjoner forhindrer ulykker som kan forsinke prosjektet i uker eller måneder.

  1. Grunnarbeid og fundament: Klargjør tomten, grav ut og støp fundamentet til spesifikasjoner som tåler frostdybde på 1,2 til 1,6 meter avhengig av lokasjon
  2. Rammebygging: Monter hovedbjelker og bærekonstruksjoner som skal støtte tømmervegger og tak
  3. Loggvegger: Stable tømmerstokkene lag for lag med presise skjøter og hjørneløsninger som sikrer lufttetthet
  4. Taklegging: Installer takstolsystemer, undertak, takbelegg og takrenner for å beskytte konstruksjonen
  5. Vinduer og dører: Sett inn alle åpninger med korrekt isolering og tetting rundt karmene
  6. Interiørarbeid: Fullfør innvendig overflatebehandling, installasjoner og ferdigstillelse

Her er en oversikt over typiske tidsrammer for hvert trinn:

Byggetrinn Varighet Kritiske faktorer
Grunnarbeid 2 til 4 uker Værforhold, jordbunnsforhold
Rammebygging 1 til 2 uker Prefabrikering, arbeidstilgang
Loggvegger 3 til 5 uker Tømmerkvalitet, håndverkskompetanse
Taklegging 2 til 3 uker Værforhold, materialtilgang
Vinduer og dører 1 til 2 uker Leveringstid, tilpasningsmål
Interiør 4 til 8 uker Kompleksitet, tilvalg

Proffetips: Planlegg byggingen slik at råbygget står ferdig før høstregn og vinterkulde setter inn. Tømmer som utsettes for langvarig fuktighet før taket er på, kan utvikle varige skader som aldri fullt ut kan repareres.

En gjennomtenkt bygg stegvise prosess minimerer improvisasjon og sikrer at hvert element integreres perfekt med neste. Dette gir deg et bygg som både ser bra ut og fungerer optimalt.

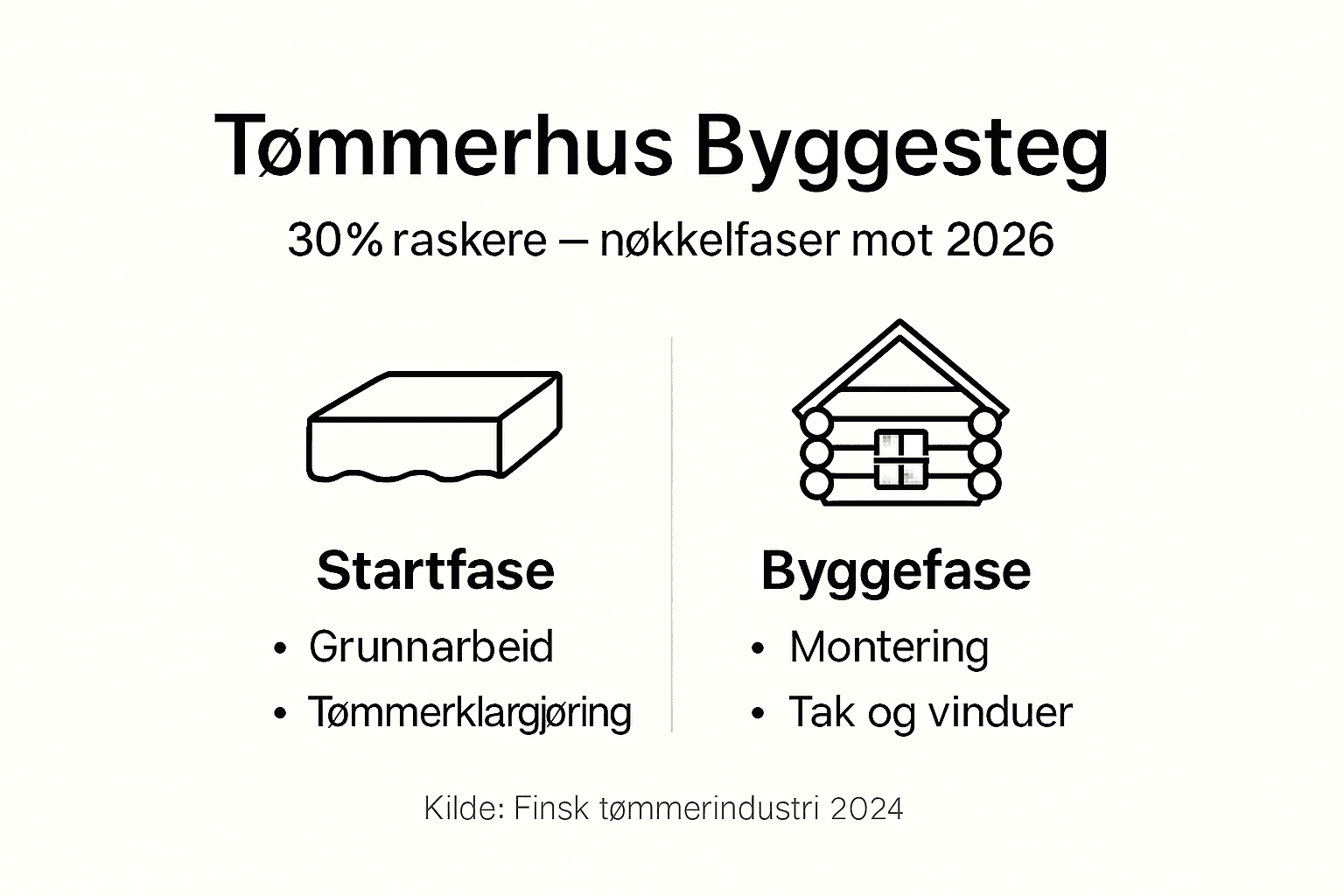

Infografikk som viser de viktigste stegene i byggeprosessen for et tømmerhus

Tidsrammer og kostnadsstruktur for prosjektet

Realistiske forventninger til tid og budsjett er essensielt for å unngå frustrasjon og økonomisk press. Byggetiden varierer vanligvis mellom 3 til 6 måneder for tømmerhus i Finland, avhengig av byggets størrelse, kompleksitet og værmessige forhold. Et standardhytte på 80 kvadratmeter kan ferdigstilles på 3 til 4 måneder, mens et større bolighus kan kreve 5 til 6 måneder.

Åpen og fast pris gir deg budsjettsikkerhet fra dag én. Når leverandøren forplikter seg til en fastpris basert på dine tegninger, elimineres risikoen for ubehagelige overraskelser underveis. Effektiv prosjektledelse og god kommunikasjon reduserer forsinkelser med 30 til 50 prosent og budsjettoverskridelser med opptil 40 prosent sammenlignet med prosjekter uten dedikert ledelse.

Regelmessige statusoppdateringer holder deg informert om fremdrift og eventuelle utfordringer som oppstår. Ukentlige møter eller rapporter gir mulighet til å justere planer før små problemer blir store forsinkelser. Denne transparensen bygger tillit og gir deg kontroll.

Klare milepæler gjør det enkelt å måle fremdrift objektivt. Når grunnarbeid, råbygg, taktekking og interiør hver har definerte sluttdatoer og leveranser, kan du enkelt se om prosjektet er på sporet. Dette gjør det også enklere å koordinere egne bidrag eller tilleggsentreprenører.

Milepæl Forventet tid Betalingstrinn Verifisering
Kontrakt og planlegging Uke 0 til 2 10 til 20 prosent Signert kontrakt, godkjente tegninger
Grunnarbeid ferdig Uke 3 til 6 15 til 25 prosent Godkjent fundament, drensystem
Råbygg komplett Uke 7 til 12 30 til 40 prosent Tett bygg, tak på
Interiør i gang Uke 13 til 18 20 til 30 prosent Installasjoner lagt, innvendige vegger
Ferdigstillelse Uke 19 til 24 10 til 15 prosent Sluttbefaring, nøkkeloverdragelse

Ved kostnadsplanlegging må du inkludere:

  • Direkte byggekostnader for materialer, arbeid og prefabrikasjon
  • Indirekte kostnader som byggetillatelser, forsikring og prosjektledelse
  • Bufferkostnader på 10 til 15 prosent for uforutsette forhold eller endringer
  • Finansieringskostnader hvis du benytter lån over byggeperioden

God prosjektledelse i tømmerhusbygging sikrer at både tid og penger brukes effektivt. En erfaren prosjektleder koordinerer alle leverandører, løser problemer raskt og holder deg oppdatert hver uke.

Vanlige feil og løsninger under bygging

Å kjenne til typiske fallgruver hjelper deg med å unngå dem helt eller løse dem raskt når de oppstår. Forsinkede byggetillatelser topper listen over problemer som kunne vært unngått med bedre planlegging. Mange søker tillatelse for sent og undervurderer saksbehandlingstiden, noe som forsinker hele prosjektet med måneder.

Feil eller inkomplette materialbestillinger skaper kaos når håndverkere står klare men ikke kan jobbe. Dette skjer oftest når kommunikasjonen mellom arkitekt, leverandør og entreprenør ikke er tydelig nok. Dobbeltkontroll av alle bestillinger mot tegninger før leveranse forhindrer dette.

Dårlig prosjektledelse og kommunikasjon er den største enkeltårsaken til forsinkelser og overskridelser. Når ingen har helhetsoversikt eller koordinerer aktiviteter, oppstår konflikter, dobbeltarbeid og ventetid. En dedikert prosjektleder som har ansvar for fremdrift er uunnværlig.

Manglende sikkerhetsrutiner fører ikke bare til ulykker, men også til juridiske problemer og arbeidsstans. Alle på byggeplassen må vite hvordan de skal jobbe trygt og hva de skal gjøre ved farer. Regelmessige sikkerhetsrunder identifiserer risikoer før de forårsaker skade.

Endringskostnader kan eksplodere hvis kunden gjør designendringer underveis. Jo senere endringen kommer, desto mer koster den i omarbeid og forsinkelser. Tidlig involvering av arkitekt og fagfolk i designfasen reduserer behovet for endringer dramatisk.

Proffetips: Før byggingen starter, gjennomfør en detaljert risiko gjennomgang med alle involverte parter. Identifiser potensielle problemer og lag konkrete planer for hvordan hver risiko skal håndteres hvis den oppstår.

Vanlige feil du bør unngå:

  • Starte bygging uten fullstendig godkjent byggetillatelse på plass
  • Undervurdere betydningen av profesjonell prosjektledelse for koordinering
  • Velge den billigste tilbyderen uten å verifisere kompetanse og referanser
  • Ignorere værvarsler og jobbe under forhold som kompromitterer kvaliteten
  • Utsette avgjørelser om design og materialer til byggefasen har startet

“Investering i grundig planlegging og profesjonell prosjektledelse koster kanskje 5 prosent ekstra, men sparer deg for 30 til 50 prosent av de potensielle kostnadene ved feil og forsinkelser.” – Typisk erfaring fra vellykkede byggeprosjekter

Å unngå fallgruver i bygging krever bevissthet, forberedelse og villige til å investere i riktig kompetanse fra starten. Profesjonell hjelp lønner seg alltid.

Tilpasning av tømmerhus til individuelle design

Muligheten til å realisere ditt eget design uten kompromisser er en av de største fordelene med moderne tømmerhusbygging. Profesjonelle arkitekter tar dine skisser og ideer og utvikler dem til tekniske tegninger som oppfyller alle byggeforskrifter. Dette sikrer at visjonen din ikke bare er vakker, men også strukturelt forsvarlig og energieffektiv.

Tømmerhus kan tilpasses i størrelse, stil og funksjonalitet langt utover standardløsninger. Enten du ønsker store vindusflater mot sjøen, en åpen planløsning med synlige tømmerkonstruksjoner, eller spesielle rom som hjemmekontor eller badstue, er det mulig. Moderne produksjonsmetoder gjør skreddersøm både raskere og mer kostnadseffektiv enn før.

Tidlig dialog om design reduserer behovet for endringer senere i prosessen dramatisk. Når alle detaljer diskuteres og avtales før produksjon starter, unngår du de dyre endringskostnadene som oppstår når noe må gjøres om. Invester tid i designfasen, så sparer du tid og penger i byggefasen.

Gjennomsiktighet i prising sikrer at tilpasning ikke fører til skjulte ekstrakostnader. Når du får en detaljert kostnadsspesifikasjon basert på dine endelige tegninger, vet du nøyaktig hva du betaler for. Ingen ubehagelige overraskelser når sluttregningen kommer.

Moderne 3D visualisering lar deg se hvordan det ferdige bygget vil se ut før produksjonen starter. Dette gjør det langt enklere å ta designbeslutninger og sikrer at alle involverte har samme forståelse av sluttresultatet. Justeringer er enkle å gjøre på skjermen, men dyre å gjøre på byggeplassen.

Ved tilpasning av ditt tømmerhus bør du vurdere:

  • Samarbeid med arkitekt som har erfaring med tømmerkonstruksjoner og finske byggeforskrifter
  • Spesifiser alle ønsker om romplaner, vindusplasseringer og overflatefinish tidlig
  • Be om detaljert kostnadsspesifikasjon som viser prisen for hver tilpasning separat
  • Bruk 3D modeller for å verifisere at designet møter dine forventninger før produksjon
  • Balanser estetiske ønsker med praktiske hensyn som vedlikehold og energieffektivitet

Fleksibiliteten i tilpasning av tømmerhus betyr at du får nøyaktig det bygget du drømmer om. Med riktig veiledning og transparent kommunikasjon blir dine ideer til virkelighet uten kompromisser.

Oppdag de beste finnene tømmerhusene og løsninger for 2026 hos Huvilaseppala.fi

Nå som du forstår hva som kreves for vellykket tømmerhusbygging, er neste steg å finne en partner som leverer kvalitet, gjennomsiktighet og profesjonalitet. Huvilaseppala.fi kombinerer over 65 års erfaring med moderne produksjonsmetoder for å gi deg både tradisjonelt håndverk og effektiv levering.

Utforsk de nyeste Trender for tømmerhus 2025 og se hvordan moderne design møter tidløs kvalitet. Lær mer om Byggetrinn for tømmerkonstruksjoner som sikrer at ditt prosjekt gjennomføres riktig fra første dag. Oppdag fordeler med finsk treverk og hvorfor dette materialet gir den beste langsiktige verdien for din investering.

Besøk Huvilaseppala.fi i dag for inspirasjon, detaljert produktinformasjon og profesjonell veiledning som hjelper deg med å ta de riktige beslutningene for ditt tømmerhusprosjekt.

Ofte stilte spørsmål om trinn for trinn tømmerhus

Hvor lang tid tar det å bygge et tømmerhus fra start til ferdig?

Et standard tømmerhus tar vanligvis 3 til 6 måneder å fullføre, avhengig av størrelse og kompleksitet. Mindre hytter på 60 til 80 kvadratmeter kan ferdigstilles på 3 til 4 måneder, mens større bolighus krever 5 til 6 måneder eller mer.

Trenger jeg byggetillatelse for alle typer tømmerhus i Finland?

Ja, alle permanente tømmerkonstruksjoner krever byggetillatelse fra kommunen. Selv mindre bygninger som badstuer kan kreve tillatelse avhengig av størrelse og plassering på tomten.

Hva koster det å bygge et tømmerhus per kvadratmeter?

Kostnadene varierer betydelig basert på design, materialer og tilpasninger, men typisk ligger prisen mellom 1500 og 2500 euro per kvadratmeter for et ferdig tømmerhus. Enklere hytter ligger i nedre del av skalaen, mens høykvalitets bolighus med tilvalg ligger i øvre del.

Kan jeg bruke mine egne arkitekttegninger for tømmerhusbyggingen?

Ja, de fleste leverandører aksepterer kundetegninger og kan produsere tømmerhus basert på dine spesifikasjoner. Tegningene må imidlertid oppfylle alle tekniske krav og byggeforskrifter, så profesjonell gjennomgang anbefales sterkt.

Hvilke vedlikeholdskrav har et tømmerhus bygget av finsk tre?

Finsk tømmer krever minimal vedlikehold sammenlignet med andre bygningsmaterialer. Utvendig overflatebehandling bør fornyes hvert 5 til 7 år avhengig av eksponering, mens innvendig tre vanligvis kun trenger rengjøring og eventuell oppfriskning av overflatebehandling etter behov.

Er det mulig å utvide et tømmerhus senere?

Ja, tømmerhus kan utvides, men det krever nøye planlegging for å sikre at tilbygget integreres strukturelt og estetisk med eksisterende bygg. Profesjonell arkitekthjelp er essensielt for vellykkede utvidelser.
