Slik beregner du byggebudsjett for hytte eller hus i Finland


TL;DR:

  • Et fullstendig byggebudsjett inkluderer minst seks kostnadskategorier, som ofte overses, som tomt, grunnarbeid og sivukostnader. Det er viktig å legge inn alle kostnader, inkludert buffer og merverdiavgift, tidlig i planleggingen for å unngå uforutsette utgifter. Bruk konkrete kalkyler, innhent flere tilbud og oppdater budsjettet gjennom hele prosessen for et realistisk prosjekt i Finland.

Mange som planlegger å bygge hytte eller hus i Finland starter med en løs tommelfingerregel, kanskje et kvadratmeterpris de har hørt fra naboen, og regner raskt ut en totalpris. Problemet er at den summen ofte mangler halvparten av det prosjektet faktisk koster. Tillatelser, grunnarbeid, tekniske installasjoner og nødvendige buffere er poster som lett forsvinner i regnestykket, og når byggingen starter, er det for sent å korrigere uten å betale ekstra. Denne guiden viser deg nøyaktig hvordan du bygger opp et fullstendig og realistisk byggebudsjett, steg for steg, slik at du unngår de dyreste overraskelsene.


Innholdsfortegnelse

Viktige Funn

Punkt Detaljer
Alt må med i budsjettet Husk både synlige og skjulte kostnader for en realistisk sum.
Bruk buffer aktivt Legg til 10–20 % ekstra på grunnbeløpet for å sikre mot overraskelser.
Sammenlign og sjekk tilbud Få flere prisoverslag og gå nøye gjennom detaljene før du bestemmer deg.
Bruk 2026-priser og verktøy Oppdaterte kalkulatorer gir deg mer presise budsjetter for det finske markedet.

Hva består et byggebudsjett egentlig av?

Mange tror et byggebudsjett handler om materialer og håndverkere. Det er bare halvparten av bildet. Et fullstendig budsjett dekker minst seks hovedkategorier, og det er de siste to eller tre som folk oftest glemmer.

Kostnadskategoriene i et byggebudsjett bør struktureres slik: tomt, grunnarbeid (perustukset på finsk), byggematerialer og selve konstruksjonen, taloteknikk (tekniske installasjoner som varme, vann og elektrisitet), innvendig arbeid og overflater, og til slutt det som kalles sivukostnader. Etter at alle disse er summert, legger du til merverdiavgift (mva) og buffer. Da, og først da, har du et budsjett du faktisk kan stole på.

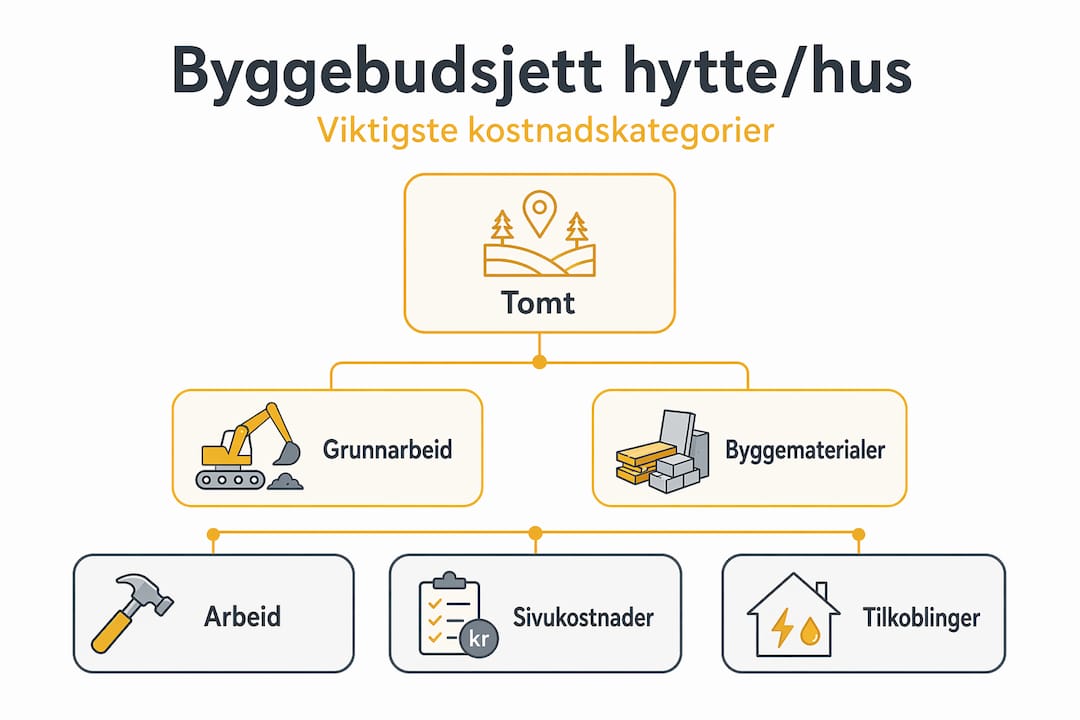

Infografikk som gir en oversikt over de ulike kategoriene i et byggebudsjett, rangert etter viktighet.

Sivukostnader er et begrep mange ikke kjenner til. Det er fellesbetegnelsen for alle kostnader som ikke er direkte bygging, men som er like nødvendige. Dette inkluderer prosjektering og arkitekttegninger, byggesøknader og tillatelsesgebyrer, arbeidsmiljøtiltak på byggeplassen, forsikringer og arbeidsledelse. For en enkel hytte kan disse kostnadene utgjøre 8 til 15 prosent av totalbudsjettet. For et større bolighus kan de komme opp i 20 prosent.

Her er en oversikt over de viktigste kostnadspostene og hva som skiller dem:

Kostnadspost Hva det inkluderer Typisk andel av total
Tomt Kjøp, grunnundersøkelse 10–25 %
Grunnarbeid Sprengning, drenering, betong 10–15 %
Byggematerialer og konstruksjon Vegger, tak, vinduer, dører 30–40 %
Taloteknikk VVS, elektrisitet, ventilasjon 15–20 %
Innvendig arbeid og overflater Gulv, maling, kjøkken, bad 10–15 %
Sivukostnader Prosjektering, tillatelser, forsikring 8–20 %

Proffetips: Legg inn alle sivukostnader i budsjettet allerede i planleggingsfasen. Mange venter til tillatelse er innvilget, men da har du allerede brukt penger som burde vært planlagt.

Det finnes også kostnader som ikke passer inn i noen av kategoriene over, men som likevel dukker opp. Tilkoblingsgebyrer for vann, avløp og strøm er et klassisk eksempel. I Finland varierer disse enormt mellom kommuner, og i rurale strøk kan tilkobling til kommunalt nett koste mer enn selve grunnarbeidet. For deg som vurderer byggeregler for tømmerhytter er det særlig viktig å sjekke lokale krav tidlig, siden disse kan påvirke både design og kostnad.


Slik setter du opp budsjett steg for steg

Å lage et godt byggebudsjett er ikke en engangsjobb du gjør på en ettermiddag. Det er en prosess i flere runder, der du gradvis fyller inn mer presise tall etter hvert som du innhenter tilbud og avklarer detaljer.

En solid metode for å beregne byggebudsjett ser slik ut, steg for steg:

  1. Lag en kostnadsstruktur per del og fase. Start med en enkel regneark der du lister alle seks kategorier fra forrige avsnitt. Fyll inn grove estimater basert på den type bygg du planlegger.
  2. Bruk et kalkyleverktøy som kontroll. En kostnadslaskuri for 2026-priser gir deg et realistisk estimat basert på faktiske markedspriser, og hjelper deg å oppdage poster du har glemt.
  3. Legg inn alle dokumentasjons- og myndighetskostnader. Dette betyr arkitekthonorarer, kommunale gebyrer, tilsynskostnader og forsikringer. Disse er faste utgifter uansett størrelse på prosjektet.
  4. Innhent tilbud fra minst tre leverandører og sjekk innholdet. Det holder ikke bare å sammenligne sluttsummer. Du må lese hva hvert tilbud faktisk inkluderer, fordi to tilbud med lik pris kan dekke svært ulike ting.
  5. Legg til buffer og mva. Start med å beregne nettosummen, legg til aktuell mva-sats, og legg deretter til en buffer på minst 10 til 20 prosent.

En detalj som sparer deg for mye hodebry: bruk ett og samme regneark gjennom hele prosessen, og oppdater det fortløpende. Mange lager et budsjett, legger det i en skuff og glemmer det til fakturaene begynner å komme.

Proffetips: En god sjekkliste for hyttebygging hjelper deg å ikke hoppe over kritiske planleggingssteg. Bruk den parallelt med budsjettarbeidet.

Tidsfasen er også viktig. Et budsjett du lager 18 måneder før byggestart bør revideres på nytt tre til seks måneder ut i planleggingen, og igjen når alle tilbud er mottatt. Materialprisene i Finland har svingt mye de siste årene, og et estimat fra 2024 er ikke nødvendigvis gyldig i 2026. Bruk gjerne en trinnvis guide til tømmerhus for å forstå hvilke beslutninger som binder kostnader tidlig i prosessen.

Husk også at finansieringsplan og budsjett ikke er det samme. Budsjettet viser hva det koster. Finansieringsplanen viser hvordan du betaler. Mange blander disse, og det kan gi deg en falsk følelse av kontroll.


Eksempel: Slik kan budsjettsummen se ut

Tall gjør budsjettforståelse mye enklere enn teori alene. La oss se på et konkret eksempel for en middels tømmerhytte på rundt 80 kvadratmeter i Finland, basert på 2026-priser fra kostnadskalkulator.

Kostnadspost Estimert beløp (EUR) Andel av total
Tomt (inkl. grunnundersøkelse) 25 000–40 000 15 %
Grunnarbeid og fundament 20 000–30 000 12 %
Tømmerkonstruksjon og materialer 60 000–80 000 35 %
Taloteknikk (VVS, elektrisitet) 25 000–35 000 17 %
Innvendig arbeid og overflater 20 000–28 000 13 %
Sivukostnader (prosjektering, tillatelser, forsikring) 15 000–22 000 10 %
Total før buffer og mva 165 000–235 000 100 %
Buffer (15 %) 25 000–35 000
Total inkl. buffer og mva 210 000–320 000

Det som overrasker de fleste er ikke nødvendigvis én enkelt post, men at de «skjulte» postene totalt sett utgjør mellom 25 og 35 prosent av totalbudsjettet. Det betyr at en tredjedel av pengene dine går til noe annet enn selve hytta.

Viktig å merke seg: Disse tallene er illustrative eksempler basert på typiske kostnadsfordeling. Ditt faktiske budsjett vil variere avhengig av tomt, standard og region i Finland. Bruk kalkulatorer og tilbud for dine spesifikke forhold.

For faktorer som påvirker byggekostnader er det særlig tre ting som kan dra totalsummen i uventet retning: tomtens beskaffenhet (bratt terreng eller fjell under overflaten kan doble grunnarbeidskostnadene), avstand til infrastruktur (jo lenger fra kommunalt nett, desto dyrere tilkobling), og valg av materialer og standard (forskjellen mellom standard og premium kan lett utgjøre 30 til 50 prosent på innvendige overflater alene).


Unngå vanlige budsjettfeller og uforutsette kostnader

Selv et godt gjennomarbeidet budsjett kan sprekke. Det er ikke tegn på dårlig planlegging, det er en realitet i byggebransjen. Men du kan begrense skaden betydelig.

I Finland er det vanlig å budsjettere med buffer fordi realiserte kostnader nesten alltid avviker fra planen. Spørsmålet er ikke om det vil komme uforutsette kostnader, men hvor store de blir.

De vanligste budsjettfellene du bør kjenne til:

  • Endringsarbeid underveis. Du bestemmer deg for andre vinduer, et større bad eller et ekstra rom. Hvert endringsarbeid koster mer enn tilsvarende arbeid i den opprinnelige planen, fordi det forstyrrer arbeidsflyten og krever ny materialleveranse.
  • Lokale grunnforhold. Et tomt som ser flatt og enkelt ut kan skjule fjell eller ustabile masser. En grunnundersøkelse (pohjatutkimus på finsk) koster noen tusen euro, men kan spare deg for titalls tusen i overraskelser.
  • Tilkoblingskostnader som ikke er inkludert i tilbudet. Mange entreprenørtilbud dekker kun selve bygget, ikke stikkledninger for strøm, vann og avløp til tomtegrensa. Sjekk alltid dette eksplisitt.
  • Manglende arbeidsmiljøtiltak. Regler for sikkerhet på byggeplassen er strenge i Finland, og dersom disse ikke er budsjettert, kommer kostnaden som et tillegg.
  • Prisstigning på materialer mellom tilbud og bestilling. Innhenter du tilbud i januar men starter byggingen i september, kan prisene ha endret seg.

Kostnadsdrivere som gir budsjettavvik er lokale tomteforhold, materialvalg og endringsarbeid underveis. Alle tre er faktorer du kan påvirke med god planlegging.

«Et budsjett uten buffer er ikke et budsjett. Det er et ønske.»

Proffetips: Be alltid om tre separate tilbud, og les dem linje for linje. Å sammenligne tilbud grundig hjelper deg å forstå hvilke poster som er inkludert og hvilke som vil komme som tillegg. Det billigste tilbudet er sjelden det rimeligste når alt er ferdig.

For deg som bygger hytte, er det også verdt å undersøke energikrav til hytter tidlig. Finske energikrav har blitt strengere, og å oppfylle dem kan kreve ekstra isolasjon, ventilasjonsanlegg eller spesifikke vindustyper som alle påvirker budsjettet.

Til slutt: legg alltid bufferen på toppen av det fullstendige budsjettet, ikke som en erstatning for grundig planlegging. En buffer er sikkerhetsnettet for det uforutsette, ikke en unnskyldning for å planlegge slurvete.

Kvinne går gjennom og setter opp ulike poster i budsjettet for oppussing hjemme.


Vår erfaring: Dette undervurderes oftest når du lager byggebudsjett

Etter over 65 år med produksjon av tømmerkonstruksjoner og laftebygg for finske kunder, har vi sett hundrevis av byggeprosjekter. Og det er ett mønster som går igjen nesten uten unntak: folk undervurderer myndighets- og dokumentkostnader.

Det er ikke fordi folk er uoppmerksomme. Det er fordi disse kostnadene er usynlige fram til fakturaen kommer. Arkitekthonorar, kommunale gebyrer for byggetillatelse, tilsynsavgifter, dokumentasjonskrav og forsikringer er poster som sjelden dukker opp i nettkalkulatorer eller i de første samtalene med en entreprenør. Men de er like reelle som tegl og tømmer.

Det nest mest undervurderte er grunnerverv og tilkoblingskostnader. Vi har sett kunder med et nøye gjennomarbeidet budsjett for selve hytta, som plutselig møter en regning på 15 000 euro for å knytte seg til kommunalt vannverk. Det var ikke i planen.

Vår sterkeste anbefaling er: ikke stol blindt på bransjestandard eller generelle priseksempler. Bruk dem som startpunkt, men verifiser alltid mot lokale forhold og eksplisitte tilbud. Et eksempel for gjennomsnittspriser i Tampere-regionen sier lite om hva det koster å bygge på en kysttomt i Åbo skjærgård.

Vi anbefaler alltid en ekstern gjennomgang av budsjettet før kontraktsignering. Det trenger ikke være dyrt, en time med en uavhengig byggekonsulent kan spare deg for ti ganger beløpet i unødvendige kostnader. Og sjekk krav til byggesøknad tidlig, fordi prosessen tar tid og kan forsinke hele prosjektet.

Prioriter planlegging framfor framdrift. Det er fristende å komme i gang raskt, men hvert steg du hopper over i planleggingsfasen, betaler du dobbelt for under byggingen.


Neste steg: Finn riktig metode og inspirasjon for hyttedrømmen din

Nå har du verktøyene du trenger for å sette opp et solid og realistisk byggebudsjett. Men budsjettet er bare ett av flere viktige valg du må ta på veien mot en ferdig hytte eller et hus i Finland.

Hos Huvila Seppälä produserer vi tømmerkonstruksjoner og laftebygg basert på dine egne tegninger, uten skjulte kostnader i tilbudet. Med over 65 års erfaring i finsk trehusproduksjon vet vi nøyaktig hva som påvirker budsjettet, og vi hjelper deg å forstå hva du faktisk betaler for. Utforsk ulike byggemetoder for tømmerhytter for å finne den tilnærmingen som passer ditt prosjekt og din økonomi best. Og når du er klar for å se hele prosessen, gir vår guide til egen tømmerhytte deg en komplett oversikt fra idé til innflytting.


Ofte stilte spørsmål

Hvor stor buffer bør jeg legge til i byggebudsjettet mitt?

Legg til minst 10–20 % buffer over den opprinnelige estimerte summen for å dekke uforutsette utgifter, siden budsjettavvik på dette nivået er typisk i finske byggeprosjekter.

Hva er de vanligste postene folk glemmer i budsjettet?

Eksterne tilkoblinger, tillatelsesgebyrer, arbeidsmiljøtiltak og prosjektledelse blir oftest glemt. Alle disse postene må inkluderes fra starten for å unngå ubehagelige overraskelser underveis.

Hvordan får jeg et mest mulig realistisk byggebudsjett?

Bruk finske kalkulatorer for 2026, be om tilbud fra minst tre ulike entreprenører og sjekk at alle detaljer faktisk er inkludert i hvert tilbud, ikke bare sluttsummen.

Hva er tydelig forskjellig med finske byggebudsjetter sammenlignet med andre land?

I Finland er det ekstra fokus på buffer og detaljert dokumentasjon. Det er standard å budsjettere buffer og inkludere alle myndighets- og dokumentkostnader eksplisitt, noe som ikke alltid er vanlig praksis i andre land.

Hvordan finner jeg hvilke byggeregler som gjelder budsjettet mitt?

Undersøk både nasjonale krav og lokale kommunale regler, og sjekk spesifikke krav for din type bygg, som hytte eller tømmerhus, direkte på din kommunes nettsider eller gjennom en byggesøknadsveileder.

Anbefaling
