Byggprocess steg för steg: Lyckas med stuga, bastu eller villa
TL;DR:
- % av bygglovsansökningarna i Finland kräver kompletteringar efter inlämning.
- Tydlig planering och tidig kontakt med kommunen kan förkorta byggprocessen.
- Korrekt dokumentation, rätt materialval och kvalitetskontroller är avgörande för ett framgångsrikt byggprojekt.
Hela 60% av bygglovsansökningarna i Finland behöver kompletteras i efterhand – ett tecken på hur lätt det är att missa ett kritiskt steg. De flesta som planerar att bygga en stuga, bastu eller villa underskattar vad som faktiskt krävs innan grunden ens är grävd. Det handlar inte bara om pengar och material. Det handlar om rätt ordning, rätt dokument och rätt kontakter vid rätt tidpunkt. Den här guiden ger dig en strukturerad bild av hela processen så att du undviker de vanligaste fallgroparna och kan gå från idé till inflyttning utan onödiga stopp.
Innehållsförteckning

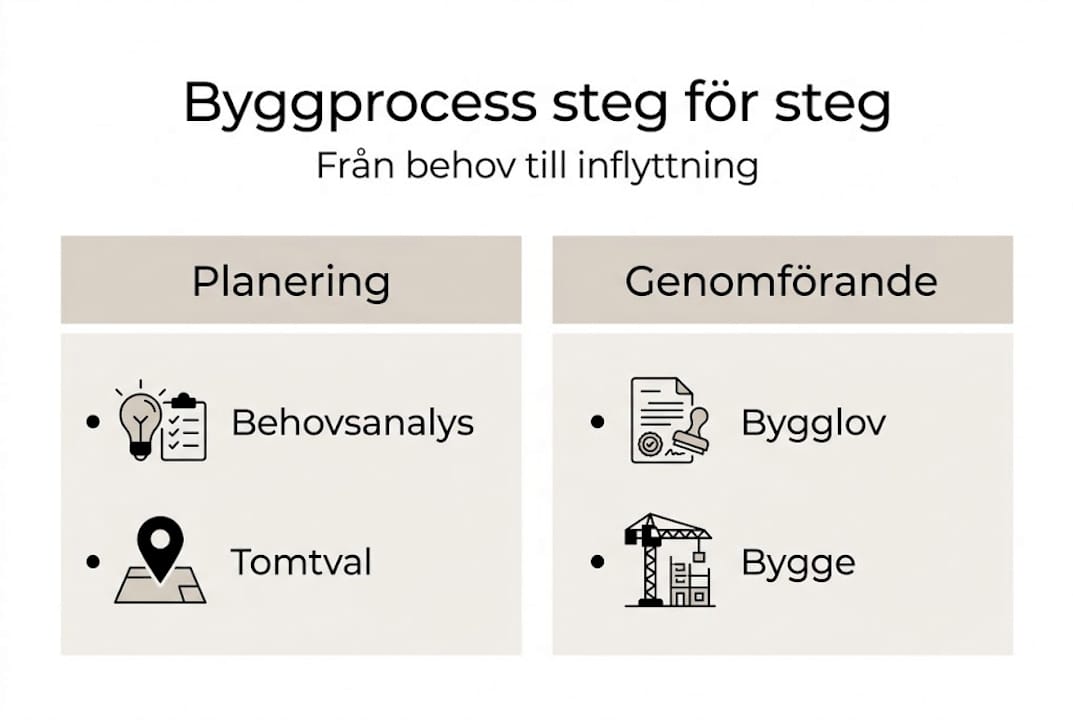

- Planering, behovsanalys och tomtval
- Arkitektur, energiberäkning och designbeslut
- Bygglov, ansökningar och myndighetskontakt
- Själva bygget: Uppföljning, kvalitetskontroller och styrning
- Vår syn: De dolda utmaningarna och möjligheterna i byggprocessen
- Nästa steg: Skräddarsydd hjälp för din byggprocess
- Vanliga frågor om byggprocessen steg för steg
Viktiga Insikter
| Punkt | Detaljer |
|---|---|
| Planering är kritiskt | En god behovsanalys och rätt tomtval sätter grunden för hela byggprojektet. |
| Noggrann dokumentation krävs | Korrekt ritningar och energiberäkningar krävs för ett smidigt bygglov. |
| Bygglov tar tid | Ansökningar kan kräva komplettering och processen tar ofta flera månader. |
| Säkerställ kvalitetskontroller | Obligatoriska inspektioner under byggtiden kan inte hoppas över och måste bokas i tid. |
| Kommunal dialog lönar sig | Täta kontakter med byggnadsinspektionen minskar risken för oförutsedda stopp. |
Planering, behovsanalys och tomtval
Den allra första frågan du måste ställa dig är inte “hur ska byggnaden se ut?” utan “vad ska den fylla för funktion?” Det låter självklart, men byggprocessen för trästrukturer börjar egentligen med en grundlig behovsanalys, och det steget avgör i princip allt som kommer efter. En bastu på sommartomten ställer helt andra krav än en helårsvilla.
När du vet vad du behöver är tomtvalet nästa stora beslut. Alla tomter är inte lämpliga för alla byggtyper. Markens bärighet, lutning, avstånd till vatten och detaljplanens bestämmelser påverkar både vad du får bygga och hur dyrt det blir att bygga det. Byggprocessens huvudsteg inleds just med denna kombination av planering och analys – och hoppar du över den grundordentligt riskerar du kostsamma omtag.

En geoteknisk undersökning är ett måste innan du bestämmer dig. Den visar om marken är tillräckligt stabil för ditt planerade bygge, och resultaten påverkar direkt vilken typ av grund du kan använda. En lerrik mark kräver pålning, medan berg nära ytan kan vara en fördel – men också en utmaning för dragning av vatten och avlopp.
Vad du behöver klara ut redan i planeringsfasen:
- Vad ska byggnaden användas till: helårshus, fritidsstuga eller separat bastu?
- Har tomten giltigt detaljplan eller är det ett landsbygdsområde?
- Vilka avstånd till grannar och strandlinje gäller?
- Finns det kommunalt vatten och avlopp, eller behövs eget system?
- Vilken grund passar markens bärighet?
Skillnaderna i planeringsfasen för en bastu kontra en villa är stora. En bastu är tekniskt enklare, kräver ofta färre ritningar och kan i vissa fall klassas annorlunda av myndigheten. En villa kräver däremot komplett teknisk dokumentation, energiberäkningar och fler godkännanden.
Proffstips: Kontakta kommunens byggnadsinspektion redan i detta tidiga skede. Många byggherrar tror att det är för tidigt, men ett informellt samtal kan spara veckor av onödig planering i fel riktning. Ta reda på vilka lokala restriktioner som gäller för just din tomt via bygglov för träprojekt innan du beställer en enda ritning.
Arkitektur, energiberäkning och designbeslut
När plan och tomt är på plats blir nästa utmaning att ta sig an ritningar och tekniska krav. Designfasen är där många tror att det bara handlar om estetik. I verkligheten är det en teknisk process med juridiska konsekvenser.
För arkitektonisk och strukturell design krävs minst följande dokument för att kunna ansöka om bygglov:
- Situationsplan som visar byggnadens placering på tomten
- Planritningar för varje våning
- Fasadritningar från alla väderstreck
- Sektionsritning som visar byggnadens inre konstruktion
- Energiberäkning enligt Finlands byggbestämmelser
Eneriberäkningen är obligatorisk för de flesta byggnader och kan inte göras i efterhand. Den visar om byggnaden uppfyller kraven på energiprestanda. Trä som material har här en naturlig fördel: det isolerar betydligt bättre än betong och kräver ofta mindre aktiv uppvärmning.
Vill du se hur du skapar underlag till ritningarna kan du läsa mer om att göra egna ritningar för timmerhus. Det är möjligt att bidra med egna skisser som grund, men en certifierad ritare måste slutföra och signera handlingarna.
| Byggmaterial | Isoleringsförmåga | Klimatpåverkan | Livslängd |
|---|---|---|---|
| Certifierat trä (PEFC) | Hög | Låg (koldioxidlagring) | 50–100+ år |
| Betong | Medel | Hög (cementproduktion) | 50–80 år |
| Stål | Låg | Hög (ståltillverkning) | 40–60 år |
Trä är inte bara ett traditionellt val. Ur ett hållbarhetsperspektiv binder timret koldioxid under hela sin livstid. Väljer du trä med hållbarhet som prioritet kan du minska byggnadens klimatavtryck markant jämfört med en betongkonstruktion.

Proffstips: En bastu utan kök och med begränsad golvyta kan klassificeras som en ekonomibyggnad (talousrakennus), vilket innebär lägre krav på isolering och energiberäkning. Diskutera med din arkitekt och kolla miljövänliga materialval för att se vilken klassificering som passar ditt projekt.
Bygglov, ansökningar och myndighetskontakt
När ritningar och dokument är klara är det dags att möta en av de största trösklarna: bygglovet. Processen är mer tidskrävande än de flesta räknar med. Bygglovsprocessen tar 2 till 6 månader och kräver fullständiga handlingar redan från start.
I Finland sker ansökan i de flesta kommuner via den digitala tjänsten Lupapiste. Där laddar du upp alla ritningar, energiberäkningar och övriga handlingar. Kommunen handlägger sedan ärendet och kan begära kompletteringar om något saknas.
Typisk tidslinje för bygglovsprocessen:
- Förbered och samla all dokumentation (2 till 6 veckor)
- Lämna in ansökan via Lupapiste
- Kommunen granskar och kan begära kompletteringar (4 till 8 veckor)
- Beslut fattas och kungörs (2 till 4 veckor)
- Väntetid för eventuella överklaganden (30 dagar)
- Bygglovet vinner laga kraft
| Dokument | Obligatoriskt för villa | Obligatoriskt för bastu/stuga |
|---|---|---|
| Situationsplan | Ja | Ja |
| Planritningar | Ja | Ja |
| Fasadritningar | Ja | Ofta |
| Energiberäkning | Ja | Beror på klassificering |
| Grundundersökning | Ja | Rekommenderas |
Ett vanligt misstag är att lämna in en ofullständig ansökan och hoppas att kommunen rättar till det. Sanningen är att handläggaren istället skickar tillbaka allt för komplettering, vilket fördröjer processen med månader.
Byggnader under 30 m² kan i vissa fall vara bygglovsfria för fritidshus, men stugor och bastur kräver oftast tillstånd oavsett storlek. Kontrollera alltid med din kommun.
För mer specifik vägledning kring vad som gäller vid bygga bastu eller stuga lönar det sig att läsa kommunens egna anvisningar och att förstå bygglovets roll i projektet som helhet. Dessa regler varierar kommunvis, och det som är tillåtet i en kommun kan kräva särskilda undantag i en annan.
Själva bygget: Uppföljning, kvalitetskontroller och styrning
Efter godkänt bygglov kan byggandet börja. Men att ha ett bygglov i handen är inte slutet på myndighetskontakten, det är snarare början på nästa fas. Under hela byggnationen måste du boka och genomföra ett antal obligatoriska besiktningar.
Obligatoriska kvalitetskontroller i Finland inkluderar:
- Pohjakatselmus (grundbesiktning): Genomförs innan grunden gjuts för att kontrollera markförhållanden
- Rakennekatselmus (konstruktionskontroll): Säkerställer att bärande konstruktioner är rätt utförda
- LVIS-katselmukset (teknikbesiktningar): Kontrollerar el, VVS och ventilation
- Loppukatselmus (slutbesiktning): Bekräftar att allt är klart och att byggnaden får tas i bruk
Dessa besiktningar är inte frivilliga. Om du missar att boka dem i rätt ordning kan du inte gå vidare med nästa byggfas, och i värsta fall måste arbete rivas upp.
Dokumentation under bygget är lika viktigt som besiktningarna. Fotografera varje fas, spara alla leveranskvitton och håll en byggdagbok. Om en tvist uppstår med en entreprenör eller om försäkringsfrågor dyker upp är det din dokumentation som avgör.
Proffstips: När du bygger ett timmerhus steg för steg ska du alltid bygga in en tidsbuffert på minst tre veckor per byggfas. Vinteruppehåll, materialförseningar och sjukdom bland hantverkare är vanligare än man tror. Planera också för att god isolering och energieffektivitet kräver extra tid och noggrant utförande.
Det vanligaste ekonomiska misstaget är att inte budgetera med marginal. Lägg alltid minst 15 till 20 procent ovanpå din totalkalkyl för oförutsedda kostnader. Det låter mycket, men det är sällan det räcker.
Vår syn: De dolda utmaningarna och möjligheterna i byggprocessen
Efter att ha följt otaliga byggprojekt från idéstadiet till slutbesiktning är vår erfarenhet tydlig: det som stjälper de flesta projekt är inte brist på pengar eller dåliga hantverkare. Det är bristen på tidig dialog med myndigheterna.
Många byggherrar ser kommunens byggnadsnämnd som ett hinder att passera, inte som en resurs att använda. Det är ett dyrt misstag. Tidiga samtal om vad som gäller för just din tomt och ditt projekt kan förkorta hela processen med månader.
En annan faktor som underskattas är klassificeringen av byggnaden. En bastu utan kök kan i vissa fall klassas som talousrakennus, en ekonomibyggnad med lägre krav, vilket direkt påverkar vilka ritningar och vilken energiberäkning som krävs. Den skillnaden kan spara tiotusentals euro.
Vad gäller materialval är trä inte bara nostalgiskt. Träpelare binder koldioxid och har ett lägre klimatavtryck än betong under hela livscykeln. Läser du mer om regler för timmerkonstruktion förstår du snabbt varför finskt trä kombinerar hållbarhet med funktion på ett sätt som få andra material kan matcha. Välj material med omsorg, inte bara av tradition.
Nästa steg: Skräddarsydd hjälp för din byggprocess
Att navigera hela processen från behovsanalys till slutbesiktning är krävande, men det behöver inte vara komplicerat med rätt stöd.
Hos Huvila Seppälä har vi mer än 65 års erfarenhet av att ta kunder från ritning till färdig trästruktur. Vi tillverkar allt från bastuer och stugor till kompletta villor i äkta finskt trä, alltid anpassat efter dina egna ritningar. Vill du förstå hela kedjan kan du gå igenom vår guide om timmerhus steg för steg eller utforska vad timmerkonstruktion tradition verkligen innebär i praktiken. Vi ger dig en transparent offert utan dolda kostnader, och vi kan anpassa lösningar till just ditt projekt och din budget.
Vanliga frågor om byggprocessen steg för steg
Hur lång tid tar hela byggprocessen från start till inflyttning?
Processen tar typiskt 12 till 24 månader, där bygglovet tar 2 till 6 månader och själva byggnationen därefter 8 till 18 månader beroende på projektets storlek och komplexitet.
Kan jag bygga en stuga eller bastu utan bygglov i Finland?
Byggnader under 30 m² kan i vissa fall vara bygglovsfria, men bastur och stugor kräver oftast tillstånd oavsett storlek. Kontrollera alltid reglerna med din egen kommun innan du planerar.
Hur stor budgetbuffert bör jag räkna med?
Avsätt minst 15 till 20 procent i buffert utöver din totalkalkyl för att täcka oförutsedda kostnader under byggets gång.
Vilka kvalitetskontroller ingår i byggprocessen?
Du måste boka grundbesiktning, konstruktionskontroll, teknikbesiktningar för el och VVS samt slutbesiktning. Alla dessa kvalitetskontroller krävs under projektets gång och kan inte hoppas över.
Hur undviker jag vanliga misstag vid bygglovsansökan?
Förbered all dokumentation noggrant, genomför energiberäkningar i rätt tid och kontakta byggnadsinspektionen tidigt. Eftersom 60% av ansökningarna behöver kompletteras är fullständiga handlingar från start det enskilt viktigaste du kan göra.
Rekommendation
- Log sauna bygge process – så bygger du bastu i timmer – Hirsitalot, pihasaunat ja piharakennukset kotimaisesta hirrestä
- Färdigställa villa process: Steg-för-steg-guide till nyckelfärdigt resultat – Hirsitalot, pihasaunat ja piharakennukset kotimaisesta hirrestä
- Byggprocess för utomhusspa – steg-för-steg till färdigt resultat – Hirsitalot, pihasaunat ja piharakennukset kotimaisesta hirrestä
- Guide till bygglov timmerstuga – Så lyckas du steg för steg – Hirsitalot, pihasaunat ja piharakennukset kotimaisesta hirrestä
